Réunion du Conseil Portuaire du 7 décembre 2023.
DRAGAGE du Port
Monsieur le Maire a confirmé la volonté de la Mairie de faire le dragage.
Monsieur Odoard des Services techniques a présenté l’avancée du dossier qui est pratiquement bouclé.
Toutes les études et analyses sur les paramètres chimiques et bactériologiques effectuées essentiellement par Ifremer sont favorables.
L’étude sur la dépose des sédiments est bonne.
Le dossier va être soumis pour instruction aux services de l’Etat en début d’année.
L’Etat a trois mois pour donner son avis sur le projet qui n’étant pas soumis à une étude d’impact a toutes les chances d’être instruit favorablement.
Sur l’aspect technique peu de changements par rapport aux chiffres annoncés l’année dernière.
Le dragage en souilleet devant le pontonest bien prévu à moins 2m et le chenal à moins 1m.
Le volume total des extractions est estimé à 80000 m3.

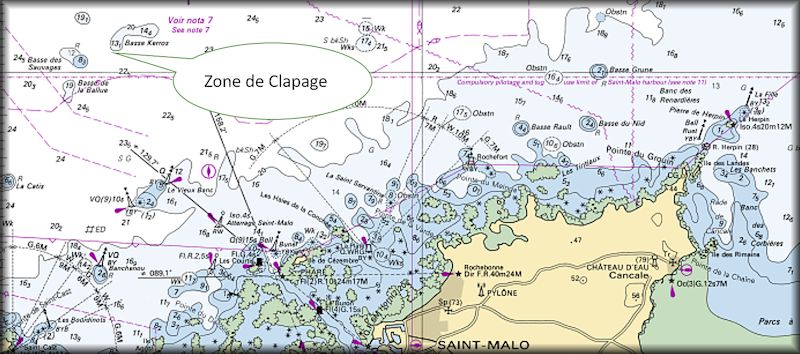

Le site d’immersion de 100 hectares proposé par les marins pécheurs est situé à 11 miles nautiques de Dinard (Derrière la base de Kerros).
Le transport se fera par chalands d’une capacité de 150 à 200 m3 avec un temps de déplacement estimé à 2 heures (6 nœuds maximum).
Tous ces travaux vont nécessiter des phases préparatoires : Enlèvement des mouillages (146 places), corps morts et chaines ainsi que les pontons et passerelles.
Le total de la facture est estimé à 4 millions d’euros. Il faut donc trouver annuellement des recettes supplémentaires (Augmentation des tarifs, ajout de mouillage etc…
Au sujet du calendrier prévisionnel:
La préparation du chantier pourrait se faire à partir de fin septembre début octobre 2024 et l’ensemble des travaux se terminer au mieux des conditions météorologiques pour la fin mai 2025.
- Calcul des volumes Décembre 2023
- Mission site de clapage, Conclusions Janvier 2024
- Dépôt en instruction du dossier réglementaire Février 2024
- Décision des services de l’état Mai 2024
- Consultation des entreprises/ travaux Février/mars 2024
- Notification du marché des travaux Juin 2024
- Préparation des travaux Août/ septembre 2024
- Démarrage des travaux Octobre 2024
- Fin des travaux prévisionnelle Mai 2025
